近期,江西橫峰地區持續遭遇高溫?zé)崂饲忠u,日間最高氣溫達39℃,地表溫度突破45℃,給工程施工帶來了嚴峻挑戰。自進入暑期以來,八分公司江西橫峰中儲糧項目部主動出擊、精準施策,在科學錯峰施工、優化防護措施和強化動態監管等多項舉措?yún)f(xié)同推進下,不僅實現了安全零事故、職工零中暑,還在多項關鍵工序施工中超額完成任務。
科學錯峰施工,提升施工效率
為應對高溫挑戰,項目部科學施策,通過錯峰施工搶工時,每日實行“兩頭干、中間歇”——早上6點到11點集中開展18#平房倉屋面防水、26#高支模架搭設等露天作業;正午11點至15點全員休整,確保工人精力充沛;午后15點至20點重點推進25#平房倉拱板鋼筋綁扎等室內工序。同時,安排材料組利用正午休息時段提前備料,對17#平房倉地面陰角粉刷所需涂料進行預調溫,對22#倉外墻膩子材料進行防曬儲存,避免高溫時段材料搬運耽誤工時,實現“人歇工不停”。實施錯峰施工后,施工工序銜接緊密,各環節高效協同,施工效率較高溫初期提升約四分之一。其中,25#平房倉拱板鋼筋綁扎單日完成量從12米增至15米,23#平房倉膩子施工班組創下了“連續5天超額完成當日任務”的紀錄,18#平房倉屋面防水施工進度較計劃提前1.5天,為后續工序銜接搶出關鍵時間。
優化防護措施,應對高溫挑戰
針對高溫下易出現的“人員疲勞、設備過熱、材料變質”等問題,項目部從三個維度進行優化:一是在施工現場設置“清涼驛站”,配備空調、冰鎮鹽汽水、藿香正氣水等物資,要求露天作業人員每30分鐘輪換休息,安全員每小時巡查記錄工人狀態。二是對塔吊、電焊機等設備加裝“降溫套件”——塔吊駕駛室加裝遮陽板、電焊機配備散熱風扇。三是針對高溫易變質的防水卷材、膩子等材料,專門設置恒溫儲存區,由質檢員每2小時檢查一次材料溫度,確保屋面防水卷材鋪貼時,溫度控制在規范范圍內。通過對材料溫度的細心管控,有效減少了因材料熱脹冷縮導致的返工,節約工時約8小時。
強化動態監管,助力高效施工
項目部通過強化動態監管,為安全生產保駕護航。每日開工前,項目部聚焦腳手架防滑措施、高空作業安全帶固定點等關鍵環節開展重點檢查,從源頭筑牢工人安全屏障。班中時段,安全員加密巡查頻次,細致檢查工人防護用品佩戴情況、設備降溫設施運行狀態及作業區域通風條件,確保高溫環境下施工有序推進。每晚班后,項目部會組織“安全-生產”聯會,總結優化安全保障舉措,為后續施工高效推進提供有力支撐,推動項目安全與效率雙提升。這種全時段、多環節的動態化監管模式,為項目施工在高溫環境下的安全有序推進提供了堅實保障。

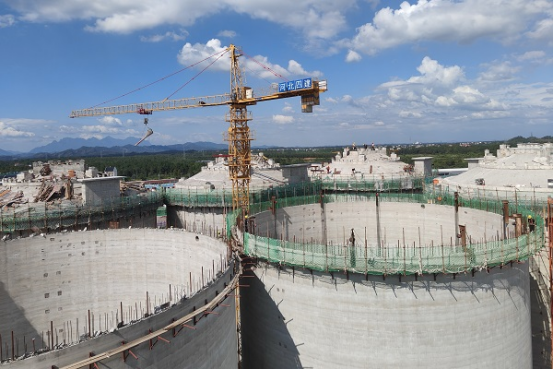

江西橫峰中儲糧項目總建筑面積36796.88㎡,工程造價1.92億元,建成后倉容達16.9萬噸。目前,項目部已完成總工程量的60%,16#、17#、18#等9棟平房倉主體結構封頂,25#、26#倉體進入屋面施工階段,工作塔及配套設施同步推進。(八分公司)
